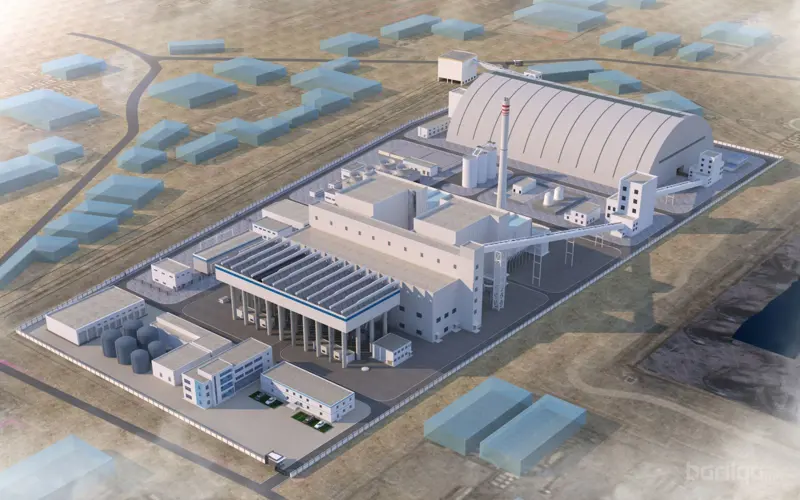

Дулааны тавдугаар цахилгаан станц (ДЦС-5)-ын барилга угсралтын ажил ирэх дөрөвдүгээр сард эхэлнэ. Уг станц нь 300 МВт цахилгаан, 340 Гкал дулаан үйлдвэрлэх суурилагдсан хүчин чадалтай бөгөөд Баянгол дүүргийн 20 дугаар хорооны нутаг дэвсгэрт, ДЦС-2-ын үнсэн сангийн талбайд баригдана.
Төслийг төр, хувийн хэвшлийн түншлэлийн хүрээнд хэрэгжүүлж байгаа бөгөөд гүйцэтгэгчээр “Митайм Интернэйшнл” ХХК ажиллаж байна.
Нийслэлийн Засаг дарга Х.Нямбаатарын мэдээлснээр ДЦС-2-ын үнсэн сангийн талбайг чөлөөлөх ажлыг хоёрдугаар сарын 15-наас эхлүүлж, барилга угсралтын ажлыг 2026 оны дөрөвдүгээр сарын 21-нээс эхлүүлэхээр төлөвлөжээ. Зуухны угсралтын ажил долоодугаар сард, турбин, генераторын угсралтыг арванхоёрдугаар сард эхлүүлэх бөгөөд станцыг 2028 онд үе шаттайгаар ашиглалтад оруулах юм.
ДЦС-5 нь 2×150 МВт хүчин чадал бүхий хоёр блоктой, агаар мандалд ялгарах NOx, SO₂-ыг хянах системтэй, эргэлтэд буцлах үет шаталттай (CFB) зуух ашиглах бөгөөд усны хэрэглээг бууруулсан, байгаль орчинд ээлтэй шийдлээр баригдах юм.
